Grand Paris Express : Comment Paris réinvente son métro pour le XXIe siècle

Un constat simple : Paris grandit plus vite que son réseau de transport

Chaque matin, des millions de Franciliens passent un temps considérable dans les transports, particulièrement les habitants des banlieues. Un habitant de Nanterre qui veut rejoindre Roissy met 1h30. Un travailleur de Créteil qui se rend à Versailles doit d’abord repasser par Paris. Ce n’est pas une fatalité : c’est simplement la conséquence d’un réseau de transports conçu en étoile, centré sur Paris, qui n’a pas évolué depuis des décennies.

C’est pour résoudre ce problème qu’est né le Grand Paris Express – abrégé en GPE.

Et ce projet n’a rien de modeste.

Le plus grand chantier de métro au monde

200 kilomètres de nouvelles lignes. 68 nouvelles gares. 36 milliards d’euros investis. Le GPE est officiellement le plus grand projet d’infrastructure urbaine au monde en ce moment. Pour comparaison, c’est l’équivalent de construire deux fois le métro de Lyon, d’un coup, sous une métropole de 12 millions d’habitants déjà densément urbanisée.

L’idée germe dans les années 2000, quand deux projets rivaux s’affrontent : Arc Express, porté par la Région Île-de-France, et le Grand Paris, vision du gouvernement de Nicolas Sarkozy. En 2011, un accord historique fusionne les deux ambitions en un seul réseau : le Grand Paris Express, piloté par la Société du Grand Paris (maintenant Société des Grands Projets (SGP)), maître d’ouvrage unique de cette aventure colossale.

L’ambition est claire : relier les banlieues entre elles, sans repasser par Paris, et connecter les grands pôles économiques (La Défense, Roissy, Orly, Saclay, Marne-la-Vallée) en un réseau automatique, fréquent, fiable. Un train toutes les 2 à 3 minutes, 20 heures par jour.

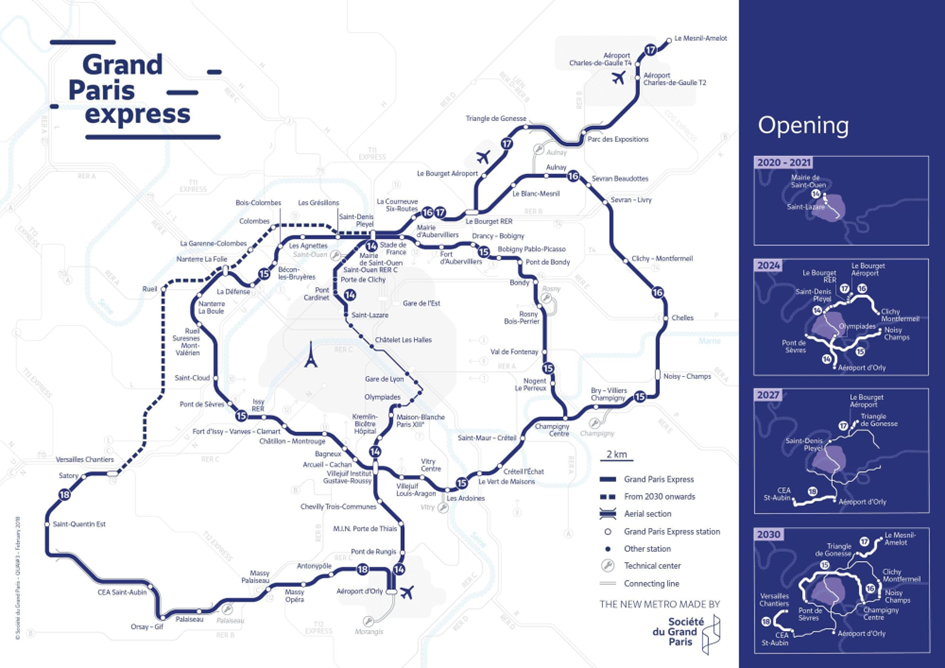

Quatre nouvelles lignes composent ce réseau : les 15, 16, 17 et 18, en plus d’un prolongement majeur de la ligne 14 existante. Les premières inaugurations ont déjà eu lieu (ligne 14 Sud en 2024), avec les suivantes attendues jusqu’en 2031.

La Ligne 15 : l’anneau qui change tout

Parmi ces quatre lignes, la ligne 15 est la pièce maîtresse. Imaginez un anneau de 75 kilomètres qui ceint Paris, traversant 32 gares dans une vingtaine de communes de banlieue. C’est la première rocade de métro automatique de France : pour la première fois, on pourra aller de Nanterre à Champigny, de Villejuif à Saint-Denis, sans jamais entrer dans Paris. Mais au-delà de sa performance technique, les lignes du GPE se distinguent aussi par une ambition architecturale forte : chaque gare a été pensée comme une œuvre à part entière, avec une identité propre, une insertion soignée dans son quartier et une attention particulière portée à la lumière, aux volumes et aux usages.

La gare emblématique du projet, Villejuif–Gustave Roussy illustre à merveille cette ambition architecturale. Située sur la ligne 14 aujourd’hui, elle deviendra en 2027 une gare de correspondance avec la ligne 15, conçue sur deux niveaux souterrains. Son architecture spectaculaire, pensée par Dominique Perrault, lui a d’ailleurs valu une reconnaissance internationale : la gare a été distinguée en 2025 par le Prix Versailles, qui l’a consacrée comme la plus belle gare du monde, saluant à la fois la qualité de son dessin, la lumière, la profondeur du vide central et la manière dont l’ouvrage transforme une infrastructure de transport en véritable lieu architectural

Pendant la période des travaux, pour des raisons pratiques d’organisation et de financement, la ligne est découpée en trois tronçons gérés par des consortiums différents :

  • 15 Sud (Pont de Sèvres → Noisy-Champs, 33 km) : le tronçon le plus avancé, attendu en 2027. Consortiums de travaux : Eiffage Génie Civil, Bouygues Travaux Publics, Vinci, Razel-Bec. Maîtrise d’œuvre : Systra, Egis, Ingérop.
  • 15 Ouest (Pont de Sèvres → Saint-Denis-Pleyel, 22 km) : ouverture prévue en 2031. Deux grands consortiums de conception-réalisation : Intencités15 (mené par Vinci, pour le lot M1, 14 km de tunnels et 5 gares) et NGE-Webuild-Equans (lot M2, 11 km, autour de Bécon-les-Bruyères).
  • 15 Est (Saint-Denis-Pleyel → Champigny, 20 km) : ouverture 2031. Consortium IRIS mené par Bouygues Travaux Publics, avec Egis en maîtrise d’œuvre intégrée.

Mais cette division est temporaire. Une fois les travaux terminés, il n’existera qu’une seule ligne 15, unifiée, continue, sans distinction de tronçons. Un seul réseau fluide, une seule expérience voyageur.

Pour son exploitation, c’est le consortium ORA – RATP Dev (60%), Alstom (20%) et ComfortDelGro (20%) – qui a été retenu par Île-de-France Mobilités pour préparer la mise en service et faire tourner la ligne au quotidien.

Nanterre-La-Folie : le chantier dans le chantier

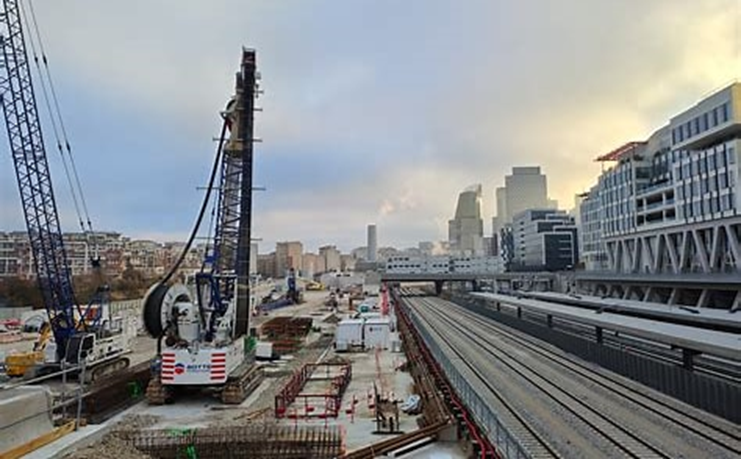

Si un seul site cristallise la complexité et l’ambition du GPE, c’est bien la gare de Nanterre-La-Folie, sur la ligne 15 Ouest. Eliot, consultant Chez Yélé a eu la chance de la découvrir dans le cadre d’une visite organisée par la Société des Grands Projets. Depuis la terrasse du bâtiment de chantier, qui offre une vue plongeante et saisissante sur l’ensemble du site, on prend immédiatement la mesure de l’étendue du chantier : les grues, les puits de forage, les montagnes de déblais, et au centre, le tunnelier en cours d’assemblage dont on commence à percevoir les proportions imposantes.

Nichée dans le quartier des Groues à Nanterre, cette future gare de 35 000 m² (soit l’équivalent de cinq terrains de football) sera interconnectée au RER E et accueillera 70 000 voyageurs par jour. Sa spécificité réside dans sa configuration souterraine en forme de Y : un bras principal constitue le tunnel de 4,3 km qui file vers La Défense, tandis qu’un second bras accueille une voie de garage, permettant aux rames de stationner entre deux services. Cette géométrie impose un chantier d’une ampleur rare.

Et c’est là que le tunnelier va donner vie au creusement en Y de Nanterre-La-Folie

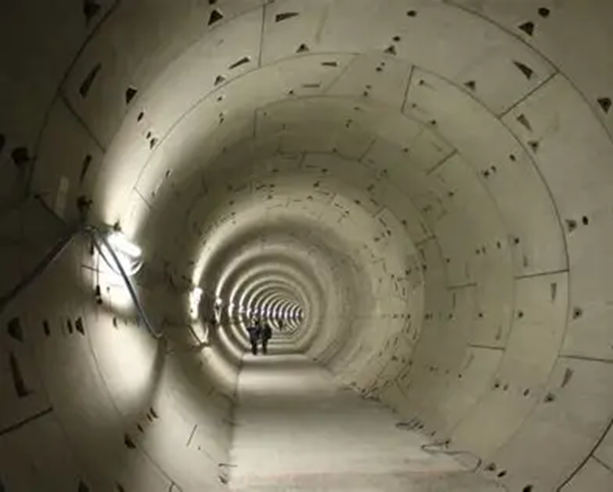

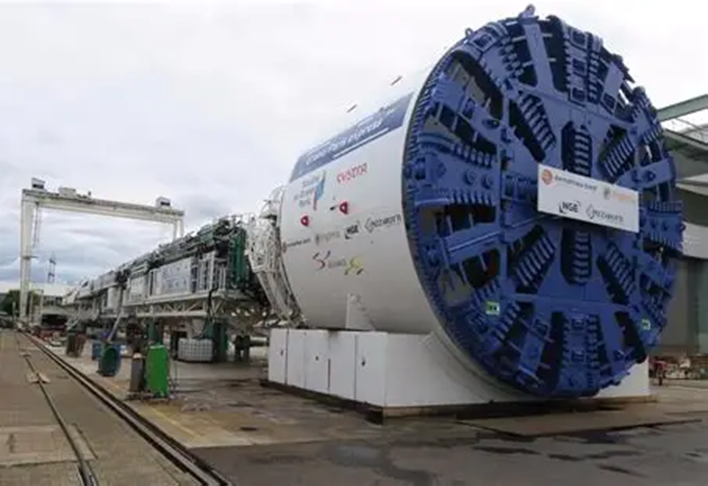

Le tunnelier : un monstre d’acier assemblé pièce par pièce

Un tunnelier, c’est une machine-outil géante qui creuse la terre en continu. Celui de Nanterre-La-Folie mesure environ 100 mètres de long pour 6,6 mètres de diamètre – soit à peu près la hauteur d’un immeuble de deux étages à la verticale. Il est assemblé directement sur le chantier. Son principe de fonctionnement est ingénieux : à l’avant, une roue de coupe tourne et découpe la roche. Les déblais remontent vers l’arrière par convoyeur. Pendant ce temps, des ouvriers placent, anneau après anneau, des blocs de béton préfabriqués appelés voussoirs (7 par anneau, chaque anneau faisant 1,5 mètre de large) pour consolider la paroi du tunnel derrière la machine. Ces voussoirs sont fabriqués en béton fibré haute performance, ce qui réduit l’usage d’acier tout en augmentant leur résistance.

Le tunnelier avance à environ 12 mètres par jour, 7 jours sur 7. Sur 4,3 km, cela représente environ un an de progression continue. Son parcours est contraint par un impératif majeur : contourner la dalle de La Défense par le nord. Cette dalle, qui supporte des tours, des routes et des milliers de personnes, ne doit absolument pas être fragilisée par les vibrations du creusement. La trajectoire du tunnel a donc été calculée au millimètre pour l’éviter.

À l’issue du chantier, 1,2 million de mètres cubes de déblais auront été extraits. Ces matériaux ne sont pas jetés : ils sont transportés par voie fluviale et valorisés, transformés en briques, granulats ou remblais selon la nature géologique de chaque couche traversée. C’est une démarche d’économie circulaire intégrée dès la conception du projet.

Des tunneliers qui ont une seconde vie

Le GPE mobilise au total 25 tunneliers sur l’ensemble de ses chantiers. Ces machines, fabriquées principalement par l’allemand Herrenknecht (leader mondial), sont toutes baptisées d’un prénom féminin choisi par des marraines locales – une tradition dans le monde du BTP souterrain.

Mais leur histoire ne s’arrête pas à la fin du GPE. Trois tunneliers ayant servi sur la ligne 16 sont actuellement reconditionnés par Eiffage Génie Civil à Thieux (Seine-et-Marne) pour une deuxième vie : ils iront creuser les 12,7 km de la ligne C du métro de Toulouse. Une réhabilitation complète qui prolonge leur durée de vie de 10 à 15 ans et évite la fabrication de nouvelles machines. Ce modèle de réutilisation est désormais un standard du secteur.

La sécurité, leçon du Mont-Blanc

Le 24 mars 1999, un camion prend feu dans le tunnel du Mont-Blanc. Faute de sorties de secours suffisantes, 39 personnes périssent. Cette tragédie a radicalement changé les normes de sécurité dans tous les tunnels construits depuis.

La ligne 15 en est l’illustration directe. Tous les 800 mètres, un ouvrage de secours est creusé : un puits vertical de 30 mètres (la profondeur moyenne du tunnel), débouchant sur une galerie latérale de 50 à 100 mètres équipée de portes étanches, de systèmes de désenfumage, d’accès pompiers et d’issues d’évacuation vers la surface.

Sur la seule section Ouest (22 km), cela représente 22 ouvrages de ce type – soit presque deux fois plus que le nombre de gares du tronçon. Ces galeries sont creusées manuellement, aidées de robots excavateurs Brokk, des engins télécommandés capables de travailler dans des espaces très confinés. Un travail invisible, mais absolument essentiel.

Visiter les chantiers : une expérience ouverte à tous

La Société des Grands Projets a ouvert ses chantiers au grand public. Des visites gratuites (d’environ 1 heure) permettent une observation des gares en construction, d’observer les tunneliers, de comprendre les techniques employées. Ces visites sont organisées régulièrement, notamment lors des Journées du Patrimoine, et sont réservables en ligne sur le site de la SGP.

C’est une opportunité rare de voir de l’intérieur comment se fabrique la ville de demain.

Yélé au cœur de la mise en service

Préparer l’ouverture d’une ligne de métro automatique, ce n’est pas seulement creuser des tunnels. C’est aussi déployer des dizaines de systèmes informatiques qui devront fonctionner ensemble, dès le premier jour, sans défaillance.

C’est exactement la mission confiée à Yélé. Dans le cadre du consortium ORA, Yélé assure une prestation pour préparer l’ensemble de l’écosystème applicatif de la ligne 15 : une cinquantaine d’applications couvrant la signalétique, la billetterie, la gestion des ressources humaines, la supervision des équipements (SCADA), la maintenance prédictive, et bien d’autres.

L’objectif : que le jour J de l’ouverture, chaque application soit stable, interconnectée, et prête à absorber des centaines de milliers de voyageurs. Un travail de coordination titanesque, aussi invisible que les tunneliers, et tout aussi indispensable.

Le Grand Paris Express, ce n’est pas seulement un chantier. C’est le pari qu’une métropole peut se réinventer, creuser sous ses propres fondations, et offrir à ses habitants des moyens de transports toujours plus efficaces.


Rédacteurs : Léa Chevry et Eliot Lebleu
